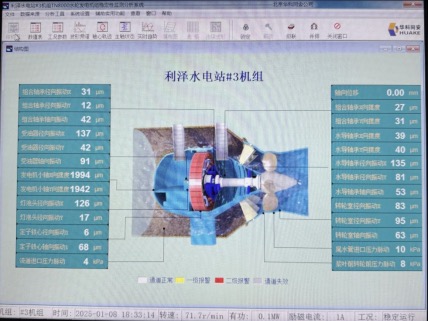

1月8日16:18分,重慶嘉陵江利澤航運樞紐工程3號機組首次開機一次性啟動成功。隨后進行機組動平衡試驗、溫升穩定試驗、調速器空載擾動試驗以及機械過速試驗。各項數據、設備性能均滿足規范和設計要求。 ? ? ? 3號機組自安裝以來,受設備到貨滯后和設備質量問題的影響,工期有所滯后,在項目部不懈努力和參建各方的大力支持下,圓滿完成安裝任務,比業主要求提前10天完成機組開機,得到業主方高度評價。 ? ? ? 下一步,項目部將嚴守安全紅線,嚴抓工程質量,嚴控項目進度,做好春節期間各項維穩工作,確保3號機如期投產發電。
|
